| 手机版 | 线缆世界网(CABLE123.CN)




当前位置: 首页 » 资讯 » 国内新闻 » 正文

500千伏高天三回输电线改造完工

放大字体  缩小字体 发布日期:2015-07-08

  【线缆世界网】630日上午7时整,500千伏高天三回输电线路开关合闸成功,线路投入正常运行,这标志着冀北电力公司高天三回线改造工程完成。线路投运后,可提高输送能力200万千瓦,弥补京津冀地区夏季供电负荷缺口。同时,进一步优化能源配置结构,通过提高接受外输电的比例,削减煤炭消费,减少污染物排放,缓解地区环境压力,为还北京一片蓝天做出贡献。

http://img01.bjx.com.cn/news/UploadFile/201507/2015070807004426.jpg

将绥中电厂新增机组容量送入华北

高天三回线路改造项目,是国家能源局加快推进防治大气污染行动计划的12条重点输电通道建设任务之一。该工程在不增加原线路回路的情况下,将部分区段导线由普通钢芯铝导线更换为中强度的全铝合金绞线,以此提升线路的电力输送能力,并将辽宁绥中电厂新增的2100万千瓦机组容量全部送入华北电网,为京津冀地区输送更多电力能源,助力地区经济社会发展。

为缓解迎峰度夏期间京津冀地区用电紧张的局面,保障电网的安全稳定运行,国家电网公司对整个改造工程提出了明确要求。面对工程施工时间紧,任务重的情况,冀北电力公司领导高度重视,多次召开专题会进行研究,制定了完善的组织保障体系,成立了线路改造工程专项工作领导小组和工作组。建立了运检、物资、项目实施单位和属地单位协同推进的工作机制,明确各环节节点,加快物资供货,严控施工质量,确保优质、高效完成改造工作。

冀北电力运维检修部作为牵头部门,积极协调秦皇岛供电公司和冀北电力检修公司及其他相关部门、单位,全力推进该项目建设进度,强化项目管控。工程改造过程中需要跨越大秦电气化铁路,这给外部协调工作增加了难度。对此,该公司积极与太原铁路局沟通协调,分别派专人驻点跑办,创新工作方式,将原来的“串行”改为“并行”办理,手续办理时间缩短近一半,为工程顺利开展争取了宝贵时间。



整合施工资源 确保验收质量



据了解,该工程于517日开工,改造线路全长为86千米,途径辽宁省绥中县和河北省抚宁县、海港区数十个自然村,并跨越大秦铁路及公路、电力(通信)线路等80余处。承担整个改造工程实施建设任务的秦皇岛供电公司克服重重困难,举全公司之力,整合施工资源。

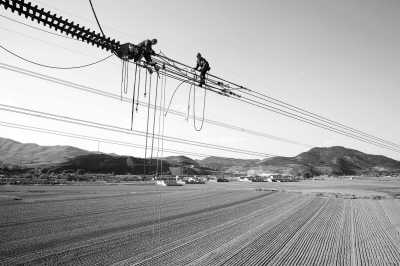

秦皇岛供电公司加大施工力量投入,38个班组共1200余名人员,分多区段同时施工。同时,加强技术和设备储备,使用新型牵张一体机,采用旧线带新线的施工工艺,提高工作效率,确保工程按照里程碑计划有序推进,仅用45天时间就完成了全部任务。相继出动输电巡视人员296人次,车辆91台,对128条次输电线路进行特巡特护,对导线压接、重要跨越、临近带电线路等关键点和危险点,均设现场专职安全、质量监护小组,全程流动监护施工,在保证工程安全质量的同时,防止了跨越正在运行中的220千伏、110千伏及其它电压等级的线路发生安全事故。



据介绍,秦皇岛供电公司把属地协调做为工程施工建设的重要环节,分层级成立工程领导小组,责任落实到人。紧密依托政府,积极沟通,促请政府召开市长协调会,统筹解决工程建设属地协调过程中出现的相关问题。在占地和青苗赔偿方面,秦皇岛供电公司与政府签订征拆协议,按照政府统一标准,将征拆赔偿费用足额交付政府,由政府对群众给予赔付,保证了政府、群众、供电公司三者之间的良好关系,加快了属地协调工作进度。



此外,为保证工程质量,达到工程“零缺陷”的目标,冀北电力检修公司积极参与方案制定、审查和现场勘测等工作,并对改造施工进行全过程督导。在验收中,严格按照相关技术要求,以验收规范、施工图纸及技术规范为依据,严格执行“两票三制”,作业前进行人员风险辨识分析、安全技术交底等一系列工作,认真验收,严格把关,对发现的问题第一时间反馈施工方,及时整改消缺,确保了验收质量。



[ 资讯搜索 ]  [ ]  [ 告诉好友 ]  [ 打印本文 ]  [ 关闭窗口 ]




推荐图文
推荐资讯
点击排行
