龙门500千伏变电站拉开投运序幕

放大字体  缩小字体 发布日期:2017-06-30  来源:中国能源网

628日,安徽全省2017年迎峰度夏重点工程——合肥龙门500千伏变电站工程开始进行220千伏线路启动操作,拉开了投运送电的序幕。

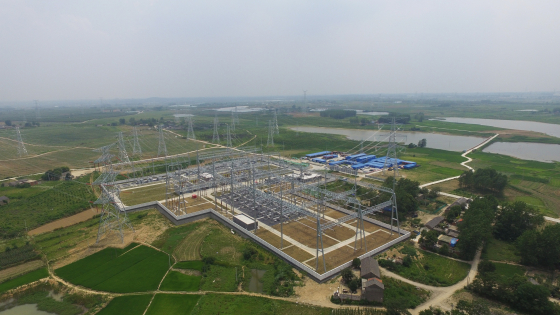

628日,拉开投运序幕的肥北500千伏变电站(航拍)

按计划,龙门500千伏变电站628日启动至陶楼、科学城4条线路及站内220千伏部分。71日启动至植物园、富邦4条线路。75日启动至众兴、孔店、肥西4500千伏线路、主变压器以及站内35千伏部分,全部投运工作预计710日前完成。

龙门500千伏变电站是合肥地区的第四座500千伏变电站,站址位于合肥市吴山镇,于20166月开工建设,承建单位是安徽送变电工程公司。该站本期安装两组1000MVA主变压器,500千伏和220千伏区域均采用GIS成套组合电器,其中,500千伏出线4回,220千伏出线9回。

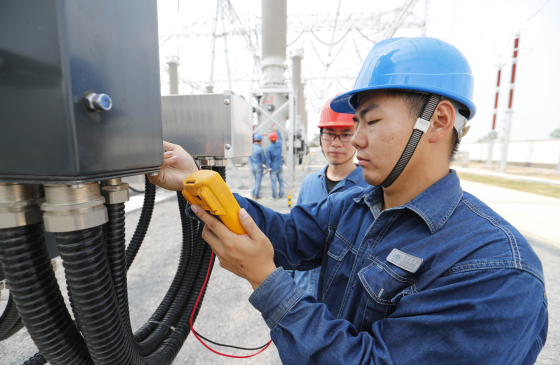

628日,在肥北500千伏变电站工程现场,安徽送变电工程公司调试人员正在进行变电站启动前的设备检查

据预测,今年夏天合肥市的最大电力负荷将创纪录地达到640万千瓦,在极端情况下将面临较大电力缺口,供用电形势十分严峻。为了确保迎峰度夏平稳有序,国网安徽电力提前启动了“十三五”规划的十大重点工程建设,分西北、西南、东部、庐江四个片区,新建500千伏龙门变输变电工程,扩建现有500千伏肥西变,同步建设、改造220千伏龙门-植物园线路、肥常线路等8220千伏项目,这是合肥电网建设历史上规模最大、难点最多的一次工程。

作为本轮工程“重头戏”,龙门500千伏变电站是关乎全局的“关键点”。它与合肥西部的肥西500千伏变电站、南部的肥南500千伏变电站、东部的众兴500千伏变电站互为联通、相互支撑,构成“四足鼎立”的坚强供电格局。据测算,仅龙门变一个站,夏季满负荷运行时,就能输出200万千瓦的供电容量,对合肥夏季用电紧张的局面有根本性的缓解作用。

此外,龙门500千伏变电站的投运,将使得合肥地区新增一处电源点,500千伏环形网架正式形成,为构建更加可靠的分区供电模式奠定基础。以龙门500千伏变电站建成为标志,今后三年内,合肥电网发展将实现重大突破,500千伏主网架形成,合肥地区将迈入现代城市电网发展新阶段。
