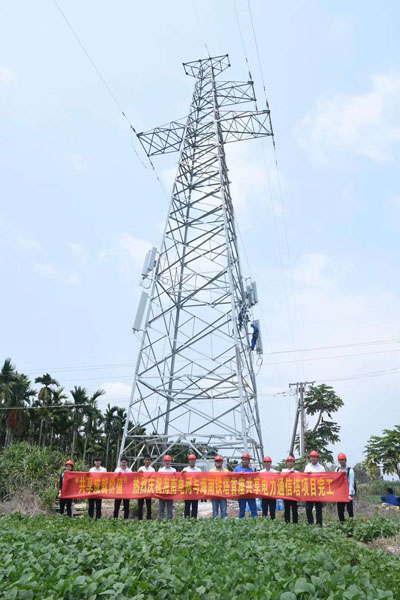

海南电网与海南铁塔首座高压电力通信塔在乐东建成

放大字体  缩小字体 发布日期:2018-04-09  来源:飞象网
核心提示:2018年3月22日,海南电网与海南铁塔首座35KV高压电力通信塔——乐东35千伏佛尖孔线T7号塔试点项目圆满落地,这是海南省首个“共享电力铁塔”试点项目,也是海南电网深入贯彻落实《海南省人民政府办公厅关于进一步支持全省移动通信基站铁塔建设的通知》(琼府办〔2018〕2号)要求的具体战略举措,更是海南铁塔利用社会杆塔资源挂载通信设备,将“社会塔”转变成“通信塔”的一次有益实践。


2018322日,海南电网与海南铁塔首座35KV高压电力通信塔——乐东35千伏佛尖孔线T7号塔试点项目圆满落地,这是海南省首个“共享电力铁塔”试点项目,也是海南电网深入贯彻落实《海南省人民政府办公厅关于进一步支持全省移动通信基站铁塔建设的通知》(琼府办〔20182号)要求的具体战略举措,更是海南铁塔利用社会杆塔资源挂载通信设备,将“社会塔”转变成“通信塔”的一次有益实践。



该项目主要由铁塔公司提出建设需求,双方资源匹配后,确定共享对象,再经过前期选址、论证及开展建设方案技术可行性研究,明确双方职责和分工界面,并签订合作协议,最终交由电网公司专业工程人员现场安装作业。

据了解,“乐东西环282.8公里”作为项目试点,于201710月开始启动,经过海南铁塔与海南电网公司的多次会议探讨及现场踏勘,于2018110日开展铁塔承重检测,报告分析满足建设条件,该项目最终敲定建设。201835日,项目进入最后的实施阶段,由海南电网公司牵头,集合海南铁塔公司(含配套单位、铁塔单位、外电单位)和乐东供电所相关领导及相关技术人员在乐东供电所对施工方案进行最后的会审,会审通过了所有施工细节,并于36日进场开工,历时半个多月,最终于322日整体完工。

铁塔公司项目负责人表示,共享电力塔与常规建设地面站、楼面站存在较大差异,以往建设地面站需要进行地勘,采购建设塔型及进行塔下基础建设,这是一笔很大的费用且施工进度缓慢。而共享电力塔一方面能够有效利用电力塔塔下闲置资源用于安装机房或室外一体化机柜,从而节省建设成本和土地资源,另一方面电力塔代替信号塔,塔上安装设备简单,能够有效缩短施工周期,提高施工效率。同时,也为征址难、进场难问题提供新思路,打开新局面。此次选择乐东电力铁塔作为共享电力塔试点项目,项目合作成功后将形成一套有效的共享电力塔项目流程和标准。

据悉,该试点项目已完成所有设备的安装和调试工作,具备信号发射功能,西环高铁乐东282.8公里处4G信号盲点已经全覆盖。

下一步,海南铁塔将以此次试点项目作为样板工程进行推广,通过与三大运营商、电网公司建立战略合作共享机制,共享电力通道规划和基站布点规划。随着5G通信网络建设发展,通信基站安装布点需求的增加,满足附挂通讯天线的电力杆塔的范围也将呈逐步增加的趋势,海南铁塔也将不断整合社会资源,继续深化“通信塔”与“社会塔”的资源共享,为行业和社会创造更多更大价值。
